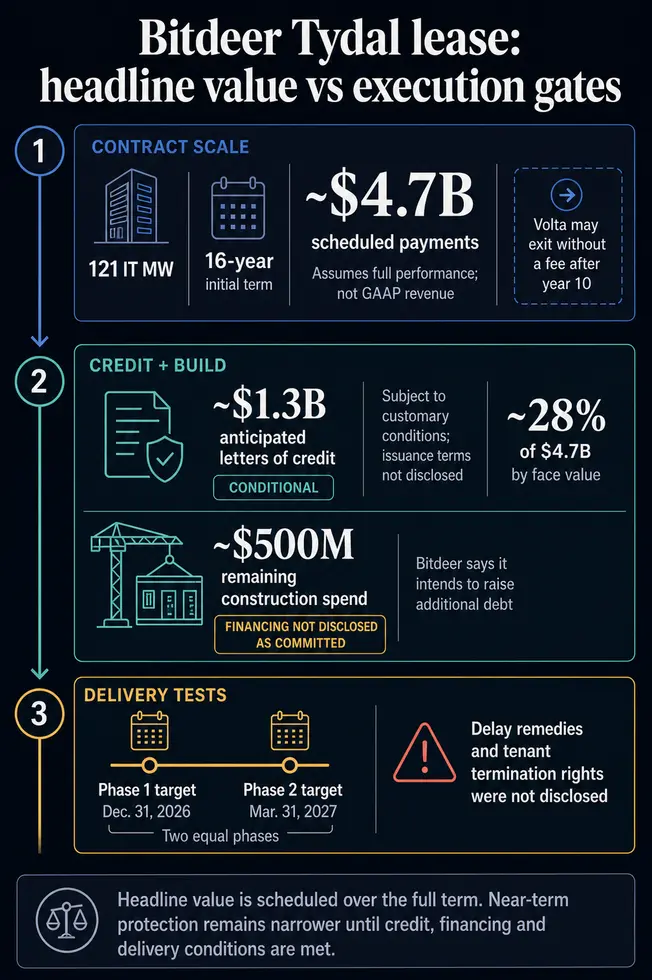

Bitdeer заключил контракт на аренду ИИ-мощностей на $4,7 млрд, но для начала получения дохода необходимо завершить строительство за $500 млн.
4 августа майнер Bitcoinобъявил, что его дочерняя компания Tydal Data Center подписала 16-летнее соглашение о предоставлении Volta 121 мегаватта вычислительных мощностей на своем кампусе в Норвегии.
Volta установит чипы Nvidia в четырех дата-холлах, а Dell Technologies предоставит вычислительные системы. Bitdeer описал конечного заказчика как ведущую ИИ-лабораторию, хотя СМИ сообщают, что это Anthropic.
Соглашение знаменует собой важный шаг в расширении Bitdeer за пределы майнинга Bitcoin в сферу ИИ-инфраструктуры, где долгосрочная аренда может обеспечить более стабильный доход, чем добыча криптовалюты.
В рамках сделки Bitdeer ожидает среднегодовую выручку около $2,4 млн за каждый поставленный мегаватт. Это составляет примерно $290 млн в год по всему проекту, с ежегодным увеличением платежей на 3%.
Заявленная сумма в $4,7 млрд представляет собой платежи, запланированные на весь 16-летний срок, а не доход, который Bitdeer может немедленно признать. Volta также может расторгнуть соглашение без уплаты комиссии через 10 лет.
Восьмилетнее продление может увеличить общую стоимость контракта примерно до $8 млрд.

Bitdeer планирует первую поставку к 31 декабря
Bitdeer намерен ввести объект в эксплуатацию двумя равными этапами. Первая половина должна начать работу 31 декабря 2026 года, а оставшиеся мощности — к 31 марта 2027 года.
Для соблюдения этих сроков потребуется около $500 млн дополнительных расходов, или примерно $4 млн за каждый мегаватт вычислительной мощности.
Bitdeer заявил, что намерен привлечь новый долг для финансирования строительства в Tydal и своего более широкого расширения в сфере ИИ. Компания наняла финансовые институты для организации финансирования и ожидает, что итоговый кредит предоставит больше капитала, чем требуется для норвежского проекта.
Однако Bitdeer не сообщил, завершено ли финансирование, и не раскрыл объем планируемого долга.
Компания сохранит полное право собственности на кампус Tydal и не выпускала акции или варранты в рамках соглашения с Volta. Это позволяет Bitdeer реализовать проект без немедленного размывания долей существующих акционеров.
Тем временем платежные обязательства Volta также должны быть обеспечены примерно $1,3 млрд аккредитивов, организованных аффилированными лицами JPMorgan и еще одним крупным финансовым учреждением.
Эти гарантии остаются предметом стандартных условий. Bitdeer может расторгнуть соглашение, если Volta не выполнит контрольные точки, связанные с кредитной поддержкой.
В конечном итоге новая аренда ИИ-мощностей дает Bitdeer потенциальный многомиллиардный поток доходов за пределами майнинга Bitcoin. Его непосредственная проверка — сможет ли он завершить финансирование и сдать первую половину проекта к 31 декабря.
Всегда имейте в виду, что редакции могут придерживаться предвзятых взглядов в освещении новостей.
Автор – Liam 'Akiba' Wright
